进入2022年,龙钢公司全力推进“一罐制”项目实施进度,于4月1日项目开始试运行,标志着高炉铁水的承接、加盖等均在一个铁水罐内完成,节省了原来炼钢车间的混铁工序,彻底改变了炼铁与炼钢之间生产衔接的传统模式,大幅减少了铁水在运输、倒罐过程中产生的温降及烟尘排放,有利于降低能耗和延长铁水罐内衬寿命,进一步提升了安全环保管控效果。
分析现状,全方位论证项目可实施性
以往,铁前系统采用敞口的铁水罐盛装铁水,将铁水罐放置在罐架车上通过内燃机车由炼铁高炉运输至炼钢。由于高炉距离炼钢厂区较远,全程为露天状态,且炼钢倒铁等待时间较长,铁水罐在无盖运输过程中,铁水与空气接触,发生热交换,大量散发热量,不利于铁水罐内衬寿命,增加了生产成本。为解决上述问题,专业技术人员在多次讨论后,决定实施“铁水罐全程加盖”改造。改造后,只需在高炉炉底放铁和炼钢倒罐环节将铁水罐盖打开,便可大幅减少铁水罐罐口结渣现象,缩短了炼钢工艺时间,起到了很好的保温、节能及环保作用。
精心设计,全角度提升安全运行质量

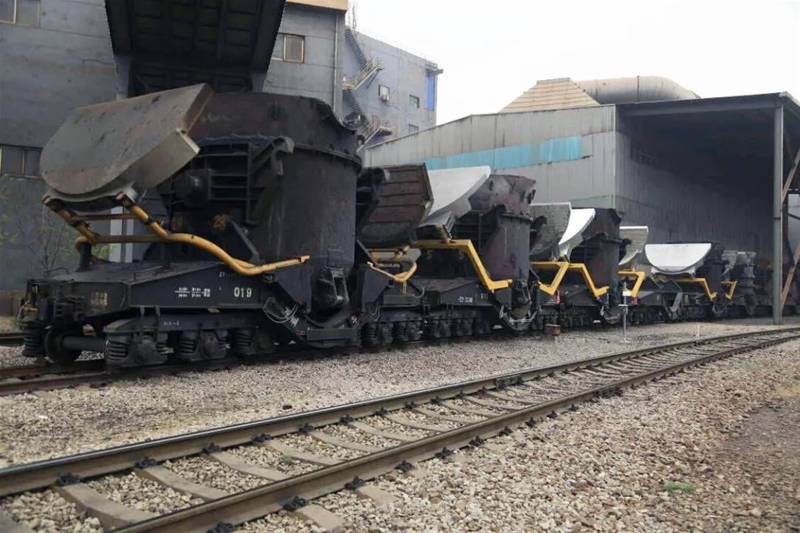

据了解,铁水罐全程加盖装置分为机械系统、驱动系统、保障系统,加盖装置运用“固定支架+连杆翻盖”系统,整个机械系统采用机器人装置上的手臂设计,没有移动电缆和液压管路,可有效避免热变形和冲击变形后带来的运行故障。
结合铁水罐加盖装置结构,为进一步确保铁水罐加盖机构满足实际生产需求,在57套铁水罐加盖装置改造过程中,龙钢公司配套在高炉、炼钢、修罐库、看罐平台、废钢配加厂房等区域加装受电装置和地面第三轨,并应用定点供电方式,采用36V安全电压向车辆供电,机车到位后自动接通,离位后自动断开,在通电时间内完成开合控制,形成定点供电系统,确保满足生产需求。
紧盯过程,全身心保证项目如期投运
在龙钢公司推行“一罐制”项目以来,为加快项目进度,全体干部职工不分昼夜、大干快干,发扬“革命+拼命”的强大斗争精神,全力攻克项目实施各项重点、难点问题,确保项目如期投用。项目实施中,龙钢公司积极绘制铁水罐改造图纸,倒排工期,抢时间、抓机会,按期完成铁水罐罐嘴改造、耐材砌筑工作,为项目快速建设奠定了坚实基础。同时抢抓高炉检修及铁沟浇筑时机,对高炉炉底轨道衡快速进行安装调试,确保铁水精准、精确计量,为高炉生产进一步提供了可靠数据支撑;在高炉、铸运铁水调度室等区域,建立了“铁钢衔接一体化管控”平台,加强上下工序沟通协调,进一步提高铁水罐利用率、铁水入炉温度、冶炼过程效益,推动铁水单耗持续降低。
据了解,自4月1日“一罐制”项目开始试运行,成效显著,铁水温降较传统工艺降低了40摄氏度,改善了传统运输工艺受线路复杂、铁水运输周期长、空罐保温效果差、炼钢翻铁不彻底等不良因素的影响,为公司节铁增钢、能耗降低等降本增效工作打下坚实基础。
()
|
